聯系我們

158-5106-6698
公司電話:0515-88404040
公司傳真:0515-88410418
客服QQ:348083717
郵箱:348083717@qq.com
地址:鹽城市城南新區新都街道中南世紀城一期2B2-414--417室
吊機防腐
起重機涂裝工藝主要分為三個部分:預處理、噴涂施工、漆膜檢驗及修補。
一、預處理工藝
一、預處理工藝
預處理主要分為制作前的鋼材拋丸處理和起重機制作完成之后、涂裝之前的表面清理。
1.1鋼材拋丸處理達到Sa2.5。
1.2在起重機制作完成之后,應徹底清理表面焊渣、灰塵和油污等雜物,避免影響漆膜質量。

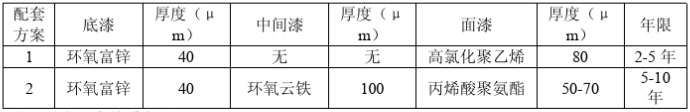

涂料選擇;根據:起重機的工作環境和客戶要求進行涂料選擇,推薦涂料配套體系見下表。

注:以上配套體系參照IS012944。
三、施工
3.1施工環境要求
要求環境溫度不得低于0C,不高于35C,環境濕度低于85%,風力小于3級,被涂物表面溫度高于露點3"C以上。3.2施工前準備
3.2.1涂裝方式選擇:主梁、端梁、小車架等主要鋼結構部件使用高壓無(噴涂方式;對于欄桿、車輪等不宜使用高壓無氣噴涂的區域采用刷涂方法。.
3.2.2涂料準備:涂料在開桶之后需進行攪拌和過濾,以免漆皮或其他雜質堵塞噴嘴,影響質量和施工進度。
粘度調節,參照《起重機表面涂裝通用工藝》的稀釋劑配比規定,依據噴涂時的環境溫度調節涂料粘度。.
3.2. 3其他:各處銳角磨成圓滑狀,對于邊角區域進行預涂,保證漆膜達到厚度要求。
3.2. 3其他:各處銳角磨成圓滑狀,對于邊角區域進行預涂,保證漆膜達到厚度要求。
對不需要涂裝的部位,如減速機、電機、石墨潤滑器、油孔等進行有效遮蓋。
3.3施工.:按照《起重機表面涂裝通用工藝》中的施工步驟進行施工。
3.3施工.:按照《起重機表面涂裝通用工藝》中的施工步驟進行施工。
待上道漆層表干之后方可進行下道漆層施工,每道漆膜在表干之后都需進行漆膜厚度檢驗,方便漆膜厚度控制。
四、漆膜檢驗和修補
四、漆膜檢驗和修補
待整體涂裝完成之后,進行漆膜外觀質量和漆膜厚度檢驗。
漆膜外觀質量要求:漆膜平整、光滑,無流掛、橘皮、顆粒、劃痕、起皺、雜質、顏色不均等不良現象。
聲明:本網站發布的內容(圖片、視頻和文字)以原創、轉載和分享網絡內容為主,如果涉及侵權請盡快告知,我們將會在第一時間刪除。文章觀點不代表本網站立場,如需處理請聯系客服。電話:158-5106-6698,185-5154-0999;郵箱:348083717@qq.com。
